白马校区建设进展(2021.11.3-9)

[ 来源: 编辑:白马校区 时间:2021-11-10 点击:次]

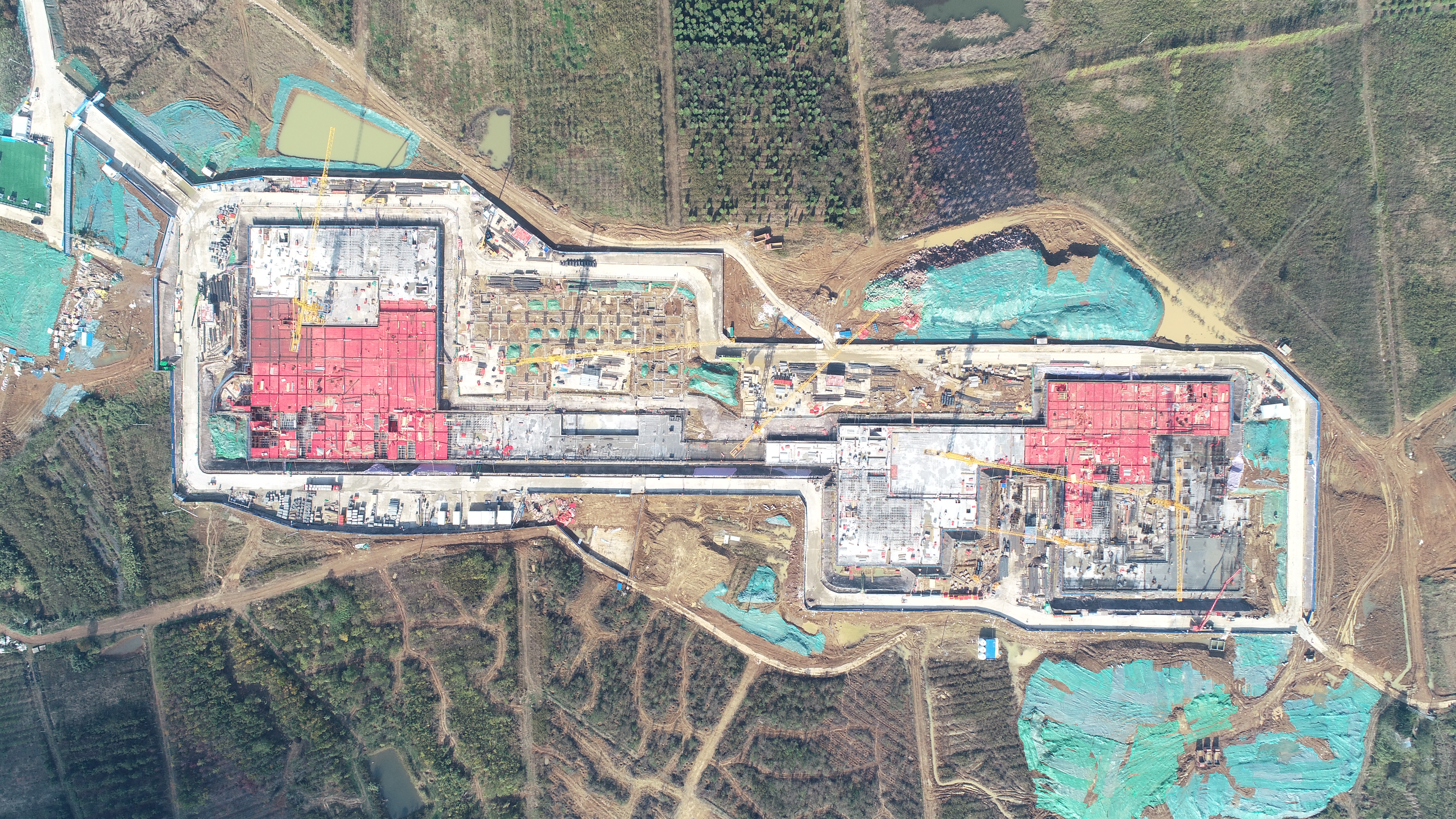

施工现场俯拍


一、施工进展

截止2021年11月9日,施工进展情况如下:

一组团:地梁垫层累计完成100%;地下室筏板浇筑累计完成100%;地下室钢筋绑扎累计完成100%;地下室模板累计完成70%;地库顶顶板累计完成30%。

二组团:钢筋绑扎累计完成100%;筏板浇筑累计完成100%;顶板浇筑累计完成40%;接地网焊接、套管安装、地下室顶板预留预埋累计完成100%。

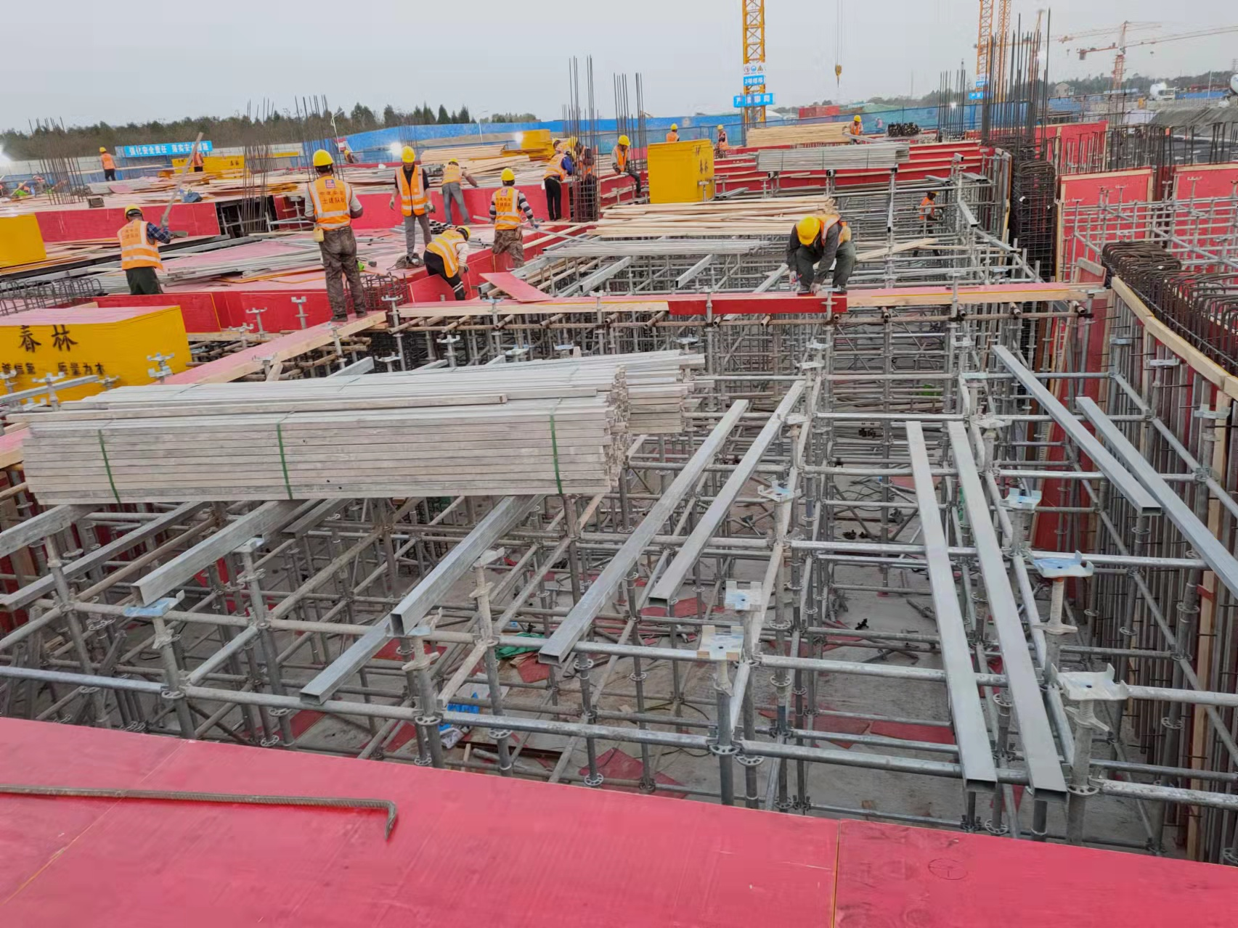

二组团顶板支模

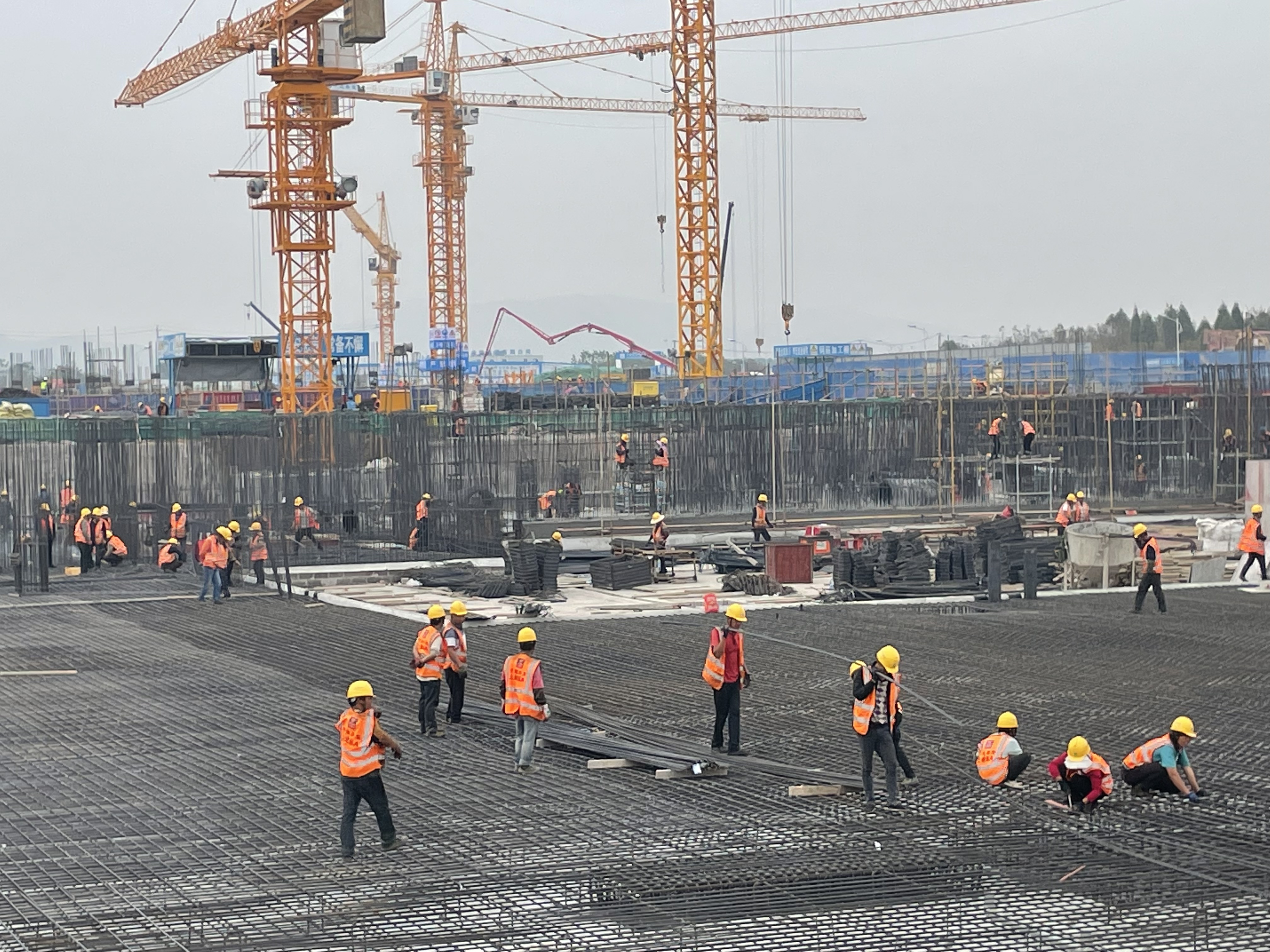

二组团墙柱钢筋绑扎

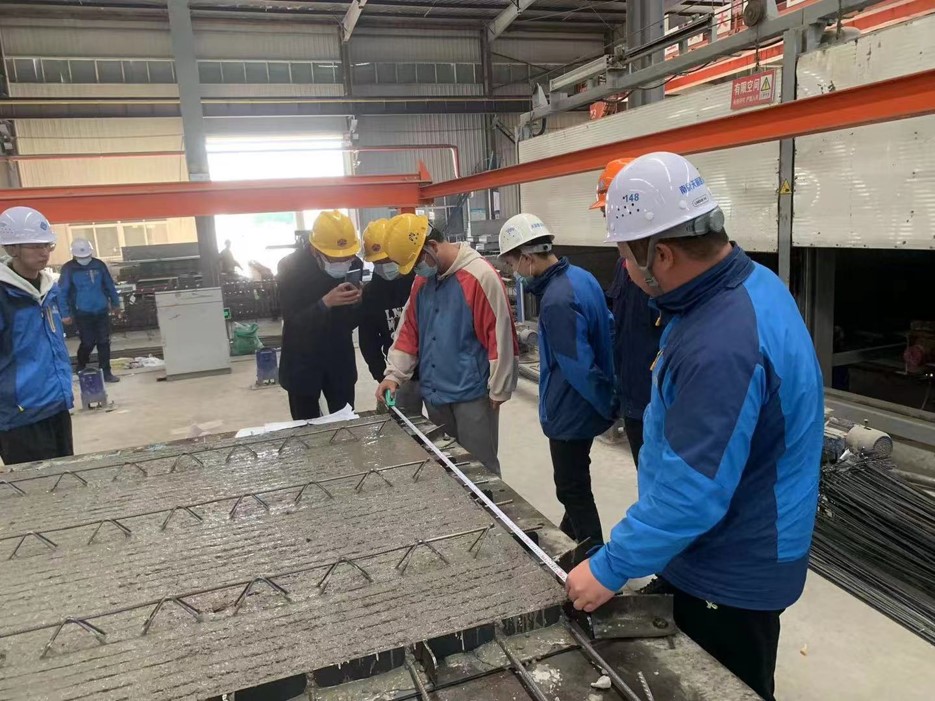

预制板质量控制


二、材料及设备进场情况

1. 主要材料:钢筋进场2415吨;混凝土进场14843m3 ,水泥进场127.5吨,砂石进场350吨,混凝土实心砖进场16.9万块;盘口449吨;模板35398 m3;木方434 m3;焊接钢管12000米;镀锌圆管900米;JDG管9500米。
